为了科学、迅速、高效做好舟曲南峪电站分洪过流工作,舟曲南峪滑坡灾害抢险水利专家组制定了实施方案,成立工作组,并下设综合保障、技术保障、工程、进水保障、水文监测5个工作小组,在进水口和电站厂房同时开展工作。

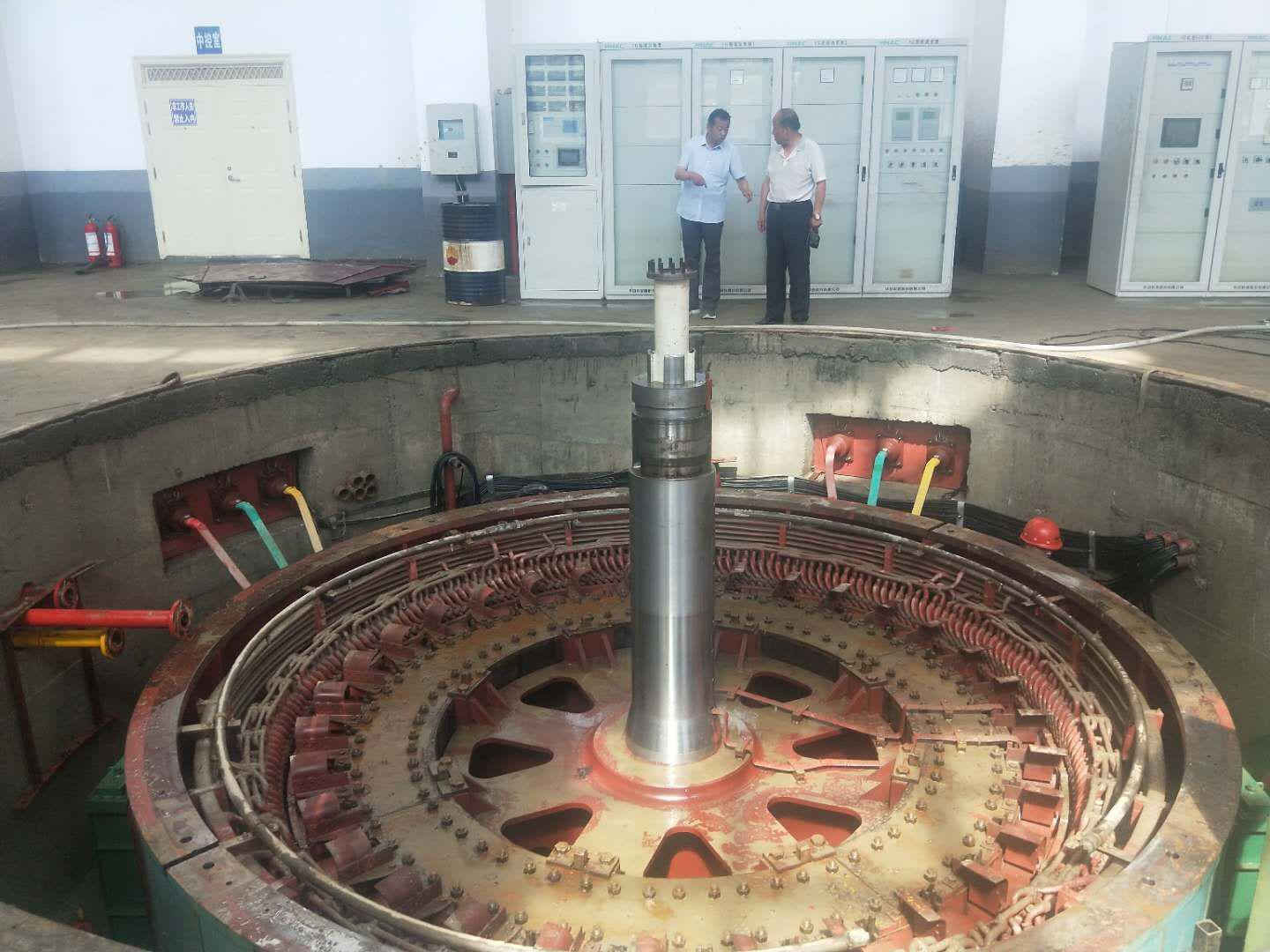

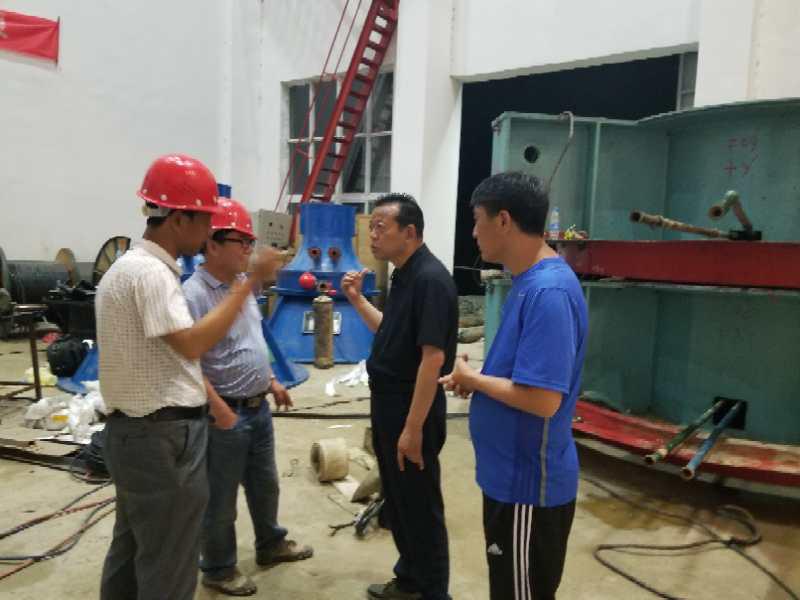

技术保障组再次在电站枢纽和电站尾水现场进行勘察,分析讨论电站分洪通道打通后的进水和泄水技术方案和前期准备工作。进水保障组在武警的协助下,乘坐冲锋舟将供电抢险人员运送到已淹没电站枢纽顶部,开展枢纽应急供电安装,并于18日中午通电;进水口拦污栅内的垃圾和阻挡物已清理,正在进行进水闸门启闭调试工作。工程组45名机房拆卸专业人员和15名辅助人员24小时不间断工作,目前已完成两台机组下导机构拆除,水导已完成解体,机组联轴螺栓已部分拆除,工作量已过三分之二。综合保障组全力做好南峪水电站分洪过流期间的电力保障、工作人员的食宿、分洪过流通道施工、河道泄洪安全隐患排除和电站上下游布警等工作,及时购置抽水泵1台、升降灯2台、便携式强光灯5台。
面对工作中存在问题,及时研究制定解决方案。一是由于电站工作面小,机组拆卸进度难以提高;二是由于河面较高,尾水渠积水量大,且存在河水渗漏等原因,电站基坑排水难度大,水位下降缓慢,导致机组底部水导主轴密封无法拆除。工作组调度增加了3台大功率潜水泵,加速排水,目前水位已有明显下降。为了保证拆除工作顺利进行,将继续调度水泵,加大排水力度,为工程组提供有力保障。
